เมื่อคลื่นทุน Data Center ทะลักเข้าไทย : ถึงเวลาคัดเลือก “การลงทุนคุณภาพ” ก่อนทรัพยากรกลายเป็นคอขวด
เมื่อคลื่นทุน Data Center ทะลักเข้าไทย : ถึงเวลาคัดเลือก “การลงทุนคุณภาพ” ก่อนทรัพยากรกลายเป็นคอขวด บทวิเคราะห์โดย รศ.ดร.มนตรี วิบูลยรัตน์ รองคณบดี วิทยาลัยการจัดการนวัตกรรมและอุตสาหกรรม (CIIM) สถาบันเทคโนโลยีพระจอมเกล้าเจ้าคุณทหารลาดกระบัง (สจล.)
ประเทศไทยกำลังเปลี่ยนจากช่วง “เร่งดึงการลงทุน Data Center” ไปสู่ช่วง “คัดเลือกและกำกับการลงทุนเชิงคุณภาพ” เนื่องจากโครงการ Data Center โดยเฉพาะ Hyperscale และ AI Data Center ต้องใช้ไฟฟ้า น้ำ ระบบสายส่ง และที่ดินจำนวนมาก ขณะที่ผลประโยชน์ทางเศรษฐกิจที่ตกอยู่ในประเทศอาจไม่สูง หากไม่มีเงื่อนไขด้านบุคลากร เทคโนโลยี สังคม สิ่งเวดล้อม และการเชื่อมโยงกับผู้ประกอบการไทยอย่างชัดเจน
1. สถานการณ์ Data Center ของประเทศไทย
บทความรายงานตัวเลขจากหลายฐานข้อมูล ซึ่งมีขอบเขตการนับแตกต่างกัน ได้แก่
- ประเทศไทยมี Data Center ประมาณ 60 แห่ง มากเป็นอันดับ 4 ของอาเซียน
- BOI อนุมัติส่งเสริมการลงทุน Data Center มากกว่า 40 โครงการในช่วงสามปีที่ผ่านมา
- มี Data Center เปิดดำเนินการประมาณ 40 แห่ง อยู่ระหว่างก่อสร้าง 20 แห่ง และอยู่ในขั้นวางแผนอีกประมาณ 10 แห่ง
- ประมาณ 70% ของโครงการที่ได้รับการส่งเสริมกระจุกตัวอยู่ใน EEC โดยเฉพาะชลบุรี ระยอง และฉะเชิงเทรา
ตัวเลขจำนวนแห่งไม่ควรนำมาเปรียบเทียบตรง ๆ โดยไม่ตรวจสอบนิยาม เพราะบางแหล่งนับเฉพาะ Colocation บางแหล่งรวม Enterprise, Edge, Cloud Region และหลายอาคารภายใน Campus เดียวกัน
2. ประเด็นไฟฟ้าที่น่ากังวลที่สุด
กกพ. ระบุว่า หากโครงการที่ยื่นความต้องการทั้งหมดเดินเครื่องเต็มกำลัง อาจมีความต้องการไฟฟ้ารวมเกือบ 30,000 MW หรือมากกว่าครึ่งหนึ่งของกำลังผลิตติดตั้งของประเทศไทยประมาณ 55,000 MW
อย่างไรก็ตาม ตัวเลข 30,000 MW ควรตีความว่าเป็น “ยอดคำขอหรือศักยภาพความต้องการไฟฟ้าสูงสุดของโครงการใน Pipeline” ไม่ใช่โหลด Data Center ที่เกิดขึ้นจริงในปัจจุบัน
โครงการจำนวนหนึ่งอาจยังอยู่เพียงขั้นขอสิทธิ์ ขอเชื่อมต่อระบบ หรือสำรอง Capacity และบางโครงการอาจไม่ได้ก่อสร้างจริง ดังนั้น หากนำตัวเลขนี้ไปใช้วางแผนระบบไฟฟ้าโดยไม่ปรับด้วยความน่าจะเป็น จะเสี่ยงต่อการลงทุนระบบผลิตและสายส่งเกินความจำเป็น แต่หากประเมินต่ำเกินไปก็อาจเกิดไฟฟ้าและสายส่งไม่เพียงพอ
ควรแบ่ง Pipeline อย่างน้อยเป็น:
- ระดับโครงการ สถานะ น้ำหนักในการพยากรณ์โหลด
- Operational เดินเครื่องแล้ว 90 - 100%
- Under construction ก่อสร้างและมีสัญญาเชื่อมต่อ 70- 90%
- Committed มีที่ดิน เงินทุน และลูกค้าหลัก 50 - 70%
- Approved ได้ BOI แต่ยังไม่ก่อสร้าง 20 - 50%
- Announced/Planned ประกาศหรือยื่นความสนใจ 5 - 20%
นี่จะช่วยแยก “โหลดที่ต้องรองรับจริง” ออกจาก “โหลดที่ผู้ลงทุนขอสงวนไว้”
3. หลักประกันไฟฟ้า 4.5 ล้านบาทต่อ MW
มาตรการสำคัญคือ ผู้ประกอบการต้องวางหลักประกันประมาณ 4.5 ล้านบาทต่อความต้องการไฟฟ้า 1 MW ตัวอย่างเช่น โครงการขนาด 100 MW ต้องวางหลักประกันประมาณ 450 ล้านบาท
หลักประกันจะทยอยคืนเมื่อโครงการใช้ไฟถึงเกณฑ์ที่กำหนด และคืนทั้งหมดเมื่อใช้ไฟถึงประมาณ 70% ของ Capacity ที่ขอไว้
มาตรการนี้มีเป้าหมายเพื่อ:
- ป้องกันการขอจองกำลังไฟและสิทธิ์เชื่อมต่อเกินความต้องการจริง
- กรองโครงการที่ไม่มีเงินทุนหรือไม่มีลูกค้ารองรับ
- ลดปัญหาการไฟฟ้าลงทุนสถานีและสายส่งแล้วโครงการไม่เกิด
- บังคับให้ผู้ลงทุนประเมิน Load Ramp-up อย่างสมเหตุสมผล
แต่หลักประกันเพียงอย่างเดียวยังไม่เพียงพอ ควรมี Milestone เช่น วันซื้อที่ดิน ใบอนุญาตก่อสร้าง Financial Close การสั่งซื้อหม้อแปลง และกำหนด Commercial Operation Date หากไม่ผ่าน Milestone ควรลดหรือยกเลิก Capacity ที่จัดสรรไว้
4. ปัญหาคอขวดไม่ได้อยู่ที่กำลังผลิตรวมเพียงอย่างเดียว
แม้ประเทศไทยจะมีกำลังผลิตสำรองระดับประเทศ แต่ไม่ได้หมายความว่าจะมีไฟฟ้าส่งไปยัง Data Center ได้ทุกพื้นที่ ปัญหาที่สำคัญกว่าคือ “ความสามารถของระบบส่งและระบบจำหน่ายเฉพาะพื้นที่”
ใน EEC โครงการจำนวนมากขอเชื่อมต่อกับระบบ 115 kV ของ กฟภ. ขณะที่โหลดระดับ Hyperscale 100 - 500 MW อาจเหมาะกับการเชื่อมต่อระบบ 230 kV หรือ 500 kV ของ กฟผ. มากกว่า
ดังนั้น ความเพียงพอต้องตรวจสอบอย่างน้อยสี่ระดับ:
- กำลังผลิตรวมของประเทศ
- ความสามารถส่งไฟเข้าสู่ภูมิภาค
- Capacity ของสถานีไฟฟ้าและวงจรสายส่งในพื้นที่
- ความเชื่อถือได้ ณ จุดเชื่อมต่อ เช่น N−1 หรือ 2N ตามความต้องการของ Data Center
กล่าวอีกนัยหนึ่ง ประเทศไทยอาจมี Reserve Margin ในภาพรวม แต่ยังเกิด “Megawatt Gap” ในชลบุรี ระยอง หรือฉะเชิงเทราได้ เพราะติดข้อจำกัดของสายส่งและสถานีไฟฟ้า
5. แนวคิดให้ กฟผ. จ่ายไฟตรงแก่ Data Center
ข้อเสนอให้ กฟผ. จำหน่ายไฟตรงแก่ Data Center ขนาดใหญ่ที่อยู่ใกล้สายส่ง 230/500 kV สามารถช่วยลดภาระของระบบ 115 kV ได้ แต่จำเป็นต้องออกแบบกติกาอย่างรอบคอบ เนื่องจากเกี่ยวข้องกับ:
- เขตบริการและบทบาทของ กฟผ. กฟน. และ กฟภ.
- อัตราค่าบริการระบบส่งและระบบจำหน่าย
- การแบ่งต้นทุนสถานีไฟฟ้าและสายส่งเฉพาะโครงการ
- การป้องกันไม่ให้ต้นทุนถูกผลักไปยังผู้ใช้ไฟทั่วไป
- หลักเกณฑ์ Direct PPA และ Third-Party Access
- ความรับผิดชอบด้าน System Balancing และพลังงานสำรอง
แนวทางที่เหมาะสมคือ “ผู้ก่อภาระเป็นผู้รับผิดชอบต้นทุน” หรือ Cost-Causation Principle โดยแยกต้นทุนเชื่อมต่อเฉพาะโครงการออกจากต้นทุนพัฒนาโครงข่ายส่วนรวม
6. ค่าไฟเฉพาะสำหรับ Data Center
บทความระบุว่ารัฐอยู่ระหว่างศึกษาค่าไฟประเภทใหม่สำหรับ Data Center ซึ่งอาจสูงกว่าผู้ใช้ไฟทั่วไป
แนวคิดนี้มีเหตุผล หากต้นทุนดังกล่าวสะท้อน:
- การขยายระบบส่งและสถานีไฟฟ้า
- ความต้องการไฟฟ้าคงที่ตลอด 24 ชั่วโมง
- ค่า Capacity และ Reliability
- ค่า Ancillary Services และกำลังสำรอง
- ต้นทุน BESS หรือ Fast Frequency Response
- ต้นทุนคาร์บอนและการจัดหาพลังงานสะอาด
แต่ไม่ควรกำหนดค่าไฟสูงแบบเหมารวม เพราะ Data Center บางโครงการอาจลงทุนสายส่ง BESS หรือพลังงานหมุนเวียนเอง ควรใช้โครงสร้างแบบแยกส่วน ได้แก่ Energy Charge, Demand Charge, Network Charge, Reliability Charge และ Carbon Attribute แทน
7. น้ำและผลกระทบสิ่งแวดล้อม
บทความตั้งข้อสังเกตว่า Data Center ยังไม่ใช่ประเภทโครงการที่ต้องทำ EIA โดยอัตโนมัติ แม้บางแห่งใช้ไฟฟ้าและน้ำปริมาณสูง ประเด็นนี้ควรแก้ด้วย “การประเมินตามขนาดและผลกระทบ” ไม่ใช่บังคับทุกโครงการเท่ากัน
เกณฑ์ที่ควรพิจารณา ได้แก่
- IT Load และ Total Facility Load
- ปริมาณน้ำใช้สูงสุดและรายปี
- เทคโนโลยี Cooling และ WUE
- แหล่งน้ำดิบและผลกระทบในฤดูแล้ง
- น้ำทิ้งและ Cooling Tower Blowdown
- เครื่องกำเนิดไฟฟ้าสำรองและปริมาณน้ำมันเชื้อเพลิง
- เสียง มลพิษอากาศ และการปล่อยก๊าซเรือนกระจก
- สารทำความเย็นและความเสี่ยงจากสารเคมี
การใช้ WUE เพียงค่าเดียวไม่เพียงพอ เพราะระบบที่ประหยัดน้ำอาจใช้ไฟฟ้ามากขึ้น จึงควรประเมิน PUE, WUE และ Carbon Usage Effectiveness ร่วมกัน
8. เกณฑ์ “Quality Investment” ของ BOI
การเปลี่ยนจากการนับจำนวนโครงการไปสู่ Quality Investment เป็นทิศทางที่ถูกต้อง
โดยบทความเสนอให้พิจารณาสี่มิติหลัก:
- ประโยชน์ต่อประเทศ
- ความเพียงพอของไฟฟ้า
- ความเพียงพอของน้ำ
- ผลกระทบต่อสิ่งแวดล้อม
สำหรับงานเชิงนโยบาย ผมเห็นว่าควรเพิ่มอีกอย่างน้อยสี่มิติ:
- การพัฒนาบุคลากรไทยและการถ่ายทอดเทคโนโลยี
- การใช้ผู้รับเหมา วิศวกร และ Supply Chain ภายในประเทศ
- การเปิด Computing Capacity ให้มหาวิทยาลัย SME และ Startup ไทย
- ความมั่นคงปลอดภัยไซเบอร์และอธิปไตยทางข้อมูล
โครงการที่เป็นเพียง “อาคารวาง Server ของต่างชาติ” และใช้ทรัพยากรไทยจำนวนมาก ไม่ควรได้รับสิทธิประโยชน์ระดับเดียวกับโครงการที่สร้าง AI Research Center, Cloud Region, Sovereign Cloud, AI Factory หรือศูนย์พัฒนาบุคลากรในประเทศ
ข้อสรุปเชิงนโยบาย
หัวใจของปัญหาไม่ใช่คำถามว่า “ประเทศไทยควรรับหรือไม่รับ Data Center” แต่คือ:
ประเทศไทยควรจัดสรรไฟฟ้า น้ำ ที่ดิน และสิทธิประโยชน์ให้แก่ Data Center ประเภทใด ภายใต้เงื่อนไขใด และประเทศจะได้รับคุณค่ากลับคืนมาเท่าใด

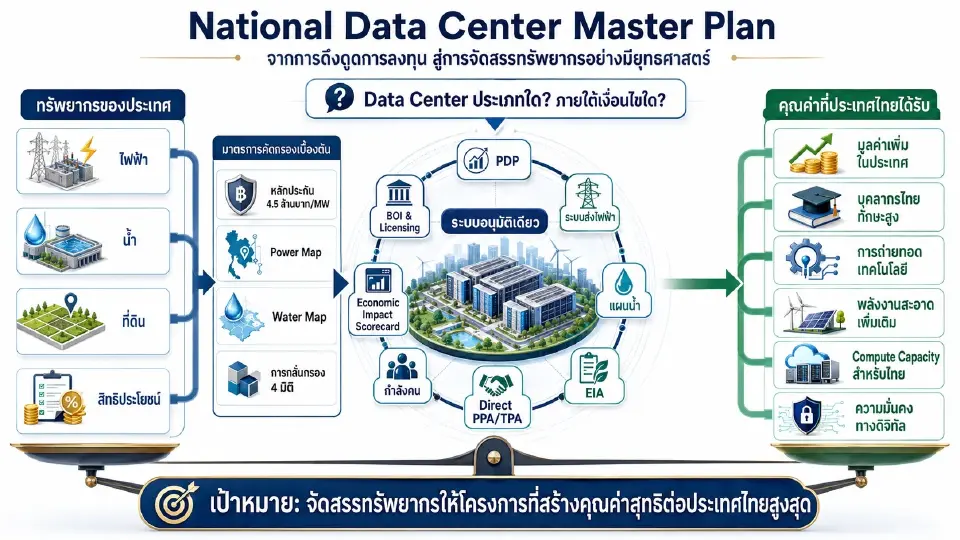

มาตรการวางหลักประกัน 4.5 ล้านบาทต่อ MW, Power Map, Water Map และการกลั่นกรอง 4 มิติ เป็นจุดเริ่มต้นที่ดี แต่ประเทศไทยยังต้องมี National Data Center Master Plan ซึ่งบูรณาการ PDP, ระบบส่งไฟฟ้า, แผนน้ำ, EIA, Direct PPA/TPA, กำลังคน และ Economic Impact Scorecard เข้าเป็นระบบอนุมัติเดียว
ข้อเสนอสำคัญที่สุดคือไม่ควรใช้เฉพาะ “จำนวนเงินลงทุน” เป็นตัวชี้วัดความสำเร็จ แต่ต้องวัด:
- มูลค่าเพิ่มที่คงอยู่ในประเทศไทย
- จำนวนบุคลากรไทยทักษะสูง
- กำลังประมวลผลที่คนไทยเข้าถึงได้
- สัดส่วนพลังงานสะอาดที่เกิดขึ้นใหม่
- ประสิทธิภาพการใช้ไฟฟ้าและน้ำ
- ผลกระทบต่อค่าไฟและความมั่นคงของผู้ใช้เดิม
ดังนั้น บทความนี้สะท้อนจุดเปลี่ยนสำคัญว่า ไทยไม่ควรแข่งขันด้วยการ “อนุมัติเร็วและให้สิทธิประโยชน์มากที่สุด” แต่ควรแข่งขันด้วยการเป็นประเทศที่มีโครงสร้างพื้นฐาน กฎเกณฑ์ และระบบจัดสรรทรัพยากรที่น่าเชื่อถือที่สุดในภูมิภาคครับ
