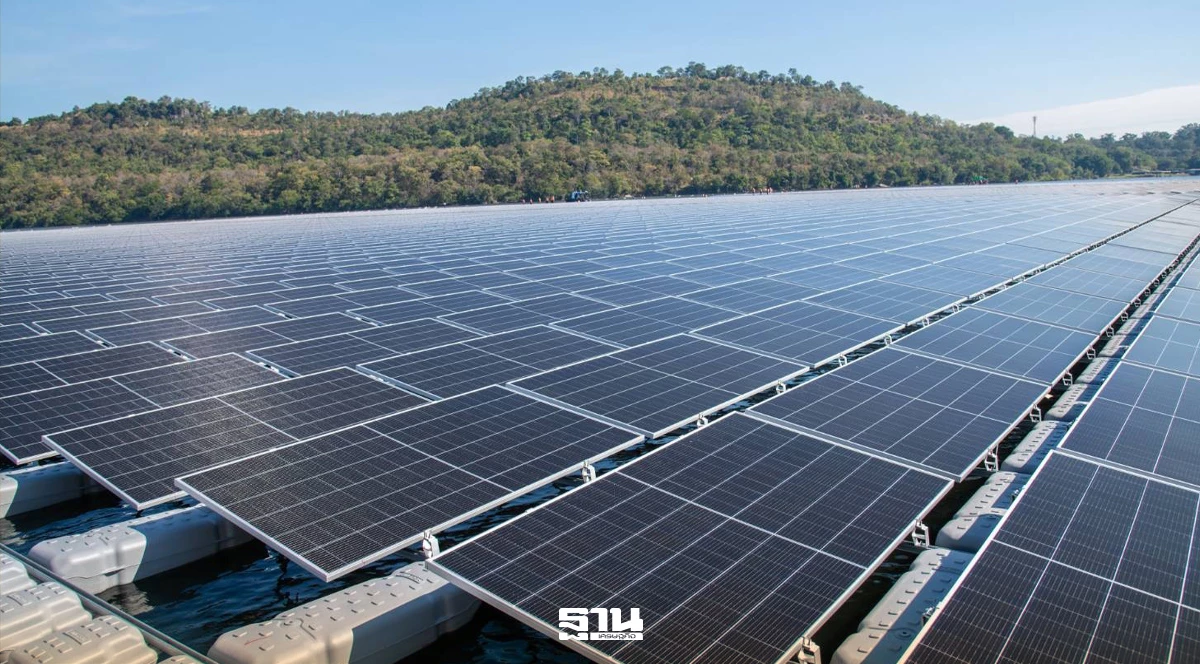

กฟผ. เร่งพลังงานสะอาดชงครม.ไฟเขียว โซลาร์ลอยนํ้า 3 เขื่อนเฟสแรก 348 MW

กฟผ. เร่งพลังงานสะอาด ชงครม.ไฟเขียว โซลาร์ลอยนํ้า 3 เขื่อนเฟสแรก 348 MW

21 มิ.ย. 69 | 09:22 น.
อัปเดตล่าสุด :21 มิ.ย. 69 | 09:22 น.

กฟผ. เร่งขับเคลื่อนนโยบายพลังงานสะอาด ชงเสนอ ครม. ไฟเขียวโครงการก่อสร้างโซลาร์ทุ่นลอยนํ้าใน 3 เขื่อนหลัก ภูมิพล-ศรีนครินทร์-วชิราลงกรณ กำลังการผลิตรวม 1,638 เมกะวัตต์ คาดเฟสแรก 348 เมกะวัตต์ จะผ่านการพิจารณาฉลุยไม่มีปัญหา

KEY

POINTS

  • กฟผ. เตรียมเสนอคณะรัฐมนตรี (ครม.) พิจารณาอนุมัติโครงการโซลาร์เซลล์ลอยน้ำเฟสแรก กำลังผลิตรวม 348 เมกะวัตต์
  • โครงการเฟสแรกจะดำเนินการใน 3 เขื่อนหลัก ได้แก่ เขื่อนศรีนครินทร์ (140 MW) เขื่อนภูมิพล (158 MW) และเขื่อนวชิราลงกรณ (50 MW)
  • โครงการดังกล่าวเป็นส่วนหนึ่งของแผน 5 ปีของ กฟผ. เพื่อเพิ่มสัดส่วนพลังงานหมุนเวียนตามเป้าหมายแผนพัฒนากำลังผลิตไฟฟ้าของประเทศ (PDP)
  • ความล่าช้าในการอนุมัติจาก ครม. ส่งผลให้กำหนดการจ่ายไฟฟ้าเชิงพาณิชย์ (COD) ของโครงการต้องเลื่อนออกไปจากแผนเดิม

กฟผ. เดินหน้าแผน 5 ปี เร่งเพิ่มพลังงานหมุนเวียนรับเป้าหมาย PDP

แหล่งข่าวจากการไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) เปิดเผยว่า ในการขับเคลื่อนโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยนํ้าใน 3 เขื่อนหลักของ กฟผ. ได้แก่ เขื่อนภูมิพล เขื่อนศรีนครินทร์ และเขื่อนวชิราลงกรณ กำลังการผลิตรวม 1,638 เมกะวัตต์ นั้น กฟผ. ได้นำเสนอให้รัฐมนตรีว่าการกระทรวงพลังงานพิจารณาเพื่อนำเสนอขอความเห็นชอบจากคณะรัฐมนตรี (ครม.) แล้ว ขณะนี้อยู่ระหว่างการขอความเห็นจากหน่วยงานต่างๆ คาดว่าจะนำเสนอเข้าสู่การพิจารณาของ ครม. ได้เร็วๆ นี้ หลังจากนั้นจะเปิดรับฟังความคิดเห็นจากทุกภาคส่วน เพื่อใช้ประกอบการยื่นขอใบอนุญาตประกอบกิจการไฟฟ้ากับคณะกรรมการกำกับกิจการพลังงานต่อไป

กฟผ. เร่งพลังงานสะอาด ชงครม.ไฟเขียว โซลาร์ลอยนํ้า 3 เขื่อนเฟสแรก 348 MW

โครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยนํ้าในเขื่อน กฟผ. มีศักยภาพการติดตั้งของเขื่อนทั่วประเทศถึง 10,000 เมกะวัตต์ และถือเป็นยุทธศาสตร์การลงทุนในระยะ 5 ปี ( 2568-2572) ของ กฟผ. โดยภายใต้แผนพัฒนากำลังผลิตไฟฟ้าของประเทศไทย พ.ศ. 2561-2580 ฉบับปรับปรุงครั้งที่ 1 (PDP2018 Rev.1) ในการเพิ่มสัดส่วนพลังงานหมุนเวียน ได้กำหนดเป้าหมายที่จะมีกำลังการผลิตไฟฟ้าจากโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยนํ้าของ กฟผ. รวมกำลังผลิตติดตั้ง 2,725 เมกะวัตต์

ที่ผ่านมาโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยนํ้า กฟผ. ได้ดำเนินโครงการไปแล้ว 2 แห่ง ได้แก่ เขื่อนสิรินธร จ.อุบลราชธานี ขนาดกำลังผลิตติดตั้ง 45 เมกะวัตต์ จ่ายไฟฟ้าเข้าระบบเชิงพาณิชย์ (COD) เมื่อปี 2564 และเขื่อนอุบลรัตน์ จ.ขอนแก่น ขนาดกำลังผลิตติดตั้ง 24 เมกะวัตต์ และ COD เมื่อปี 2567 และล่าสุดกำลังจะเสนอคณะรัฐมนตรีให้พิจารณาเห็นชอบการก่อสร้างโครงการโรงไฟฟ้าโซลาร์ลอยนํ้าใน 3 เขื่อนหลักดังกล่าวในเฟสแรก

ภูมิพล-ศรีนครินทร์-วชิราลงกรณ จุดยุทธศาสตร์โซลาร์ลอยน้ำเฟสใหญ่

ทั้งนี้ โครงการโรงไฟฟ้าโซลาร์ลอยนํ้าใน 3 เขื่อนหลักของ กฟผ. กำลังการผลิตรวม 1,638 เมกะวัตต์ จะช่วยลดการปล่อยก๊าซคาร์บอนไดออกไซด์ได้กว่า 0.8 ล้านตันต่อปี ประกอบด้วย โครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยนํ้าเขื่อนศรีนครินทร์ มีแผนการดำเนินงาน 4 ระยะ กำลังผลิตรวม 770 เมกะวัตต์ โดยระยะที่ 1 มีกำลังผลิต 140 เมกะวัตต์ ครอบคลุมพื้นที่ผิวนํ้าประมาณ 1,020 ไร่ หรือคิดเป็นเพียง 0.55% ของพื้นที่ผิวนํ้าทั้งหมด จึงไม่กระทบต่อพื้นที่การเกษตรหรือพื้นที่ป่าไม้ กำหนดจ่ายไฟฟ้าเข้าระบบเชิงพาณิชย์ในปี 2570 ส่วนระยะที่ 2 กำลังผลิต 50 เมกะวัตต์ ระยะที่ 3 กำลังผลิต 280 เมกะวัตต์ และระยะที่ 4 กำลังผลิต 300 เมกะวัตต์

กฟผ. เร่งพลังงานสะอาด ชงครม.ไฟเขียว โซลาร์ลอยนํ้า 3 เขื่อนเฟสแรก 348 MW

ขณะที่โครงการอีก 2 เขื่อนหลักของ กฟผ. ประกอบด้วย เขื่อนภูมิพล กำลังผลิต 778 เมกะวัตต์ แบ่งเป็น ระยะที่ 1 กำลังผลิต 158 เมกะวัตต์ ระยะที่ 2 กำลังผลิต 300 เมกะวัตต์ และระยะที่ 3 กำลังผลิต 320 เมกะวัตต์ และเขื่อนวชิราลงกรณ กำลังผลิต 90 เมกะวัตต์ แบ่งเป็นระยะที่ 1 กำลังผลิต 50 เมกะวัตต์ และระยะที่ 2 กำลังผลิต 40 เมกะวัตต์

ล่าช้าอนุมัติฉุด COD เลื่อน จับตา PDP ใหม่กำหนดวันจ่ายไฟ

อย่างไรก็ตาม จากความล่าช้าในขั้นตอนการอุนมัติจาก ครม. ในหลายรัฐบาลที่ผ่านมา ส่งผลให้การก่อสร้างโครงการมีความล่าช้าออกไปด้วย แม้ว่าทั้ง 3 โครงการ ระยะแรกกำลังผลิต 348 เมกะวัตต์ ได้ประกวดราคาหาผู้รับเหมาก่อสร้างไปแล้วก็ตาม ซึ่งความล่าช้าที่เกิดขึ้น จะส่งผลให้ต้องมีการขยับการ COD ที่เดิมวางไว้ระหว่างปี 2569-2572 ออกไปด้วย

ส่วนจะCOD ได้เมื่อใด ขึ้นอยู่กับในร่างแผนพัฒนากำลังผลิตไฟฟ้า หรือพีดีพีฉบับใหม่ จะกำหนดให้จ่ายไฟฟ้าได้ในปีใด
