กฟผ.รุกเพิ่มศักยภาพระบบส่งไฟฟ้า ดูดนักลงทุนรับ ‘Data Center’

กฟผ.รุกเพิ่มศักยภาพระบบส่งไฟฟ้า ดูดนักลงทุนรับ ‘Data Center’

13 ก.พ. 2569 | 08:37 น.
อัปเดตล่าสุด :13 ก.พ. 2569 | 08:38 น.

กฟผ.รุกเพิ่มศักยภาพระบบส่งไฟฟ้า มุ่งดึงดูดนักลงทุนรองรับ ‘Data Center’ พื้นที่ EEC ระบุพร้อมจ่ายไฟได้แล้วบางส่วน

KEY

POINTS

  • กฟผ. เร่งเพิ่มศักยภาพระบบส่งไฟฟ้าในพื้นที่ EEC โดยเฉพาะที่สถานีไฟฟ้าแรงสูงพานทอง จ.ชลบุรี เพื่อรองรับการลงทุนของกลุ่ม Data Center
  • แผนลงทุนระยะเร่งด่วนตั้งเป้าเพิ่มกำลังการจ่ายไฟฟ้ารวม 1,150 เมกะวัตต์ ผ่านการเพิ่มจุดจ่ายไฟและหม้อแปลงในสถานีไฟฟ้าแรงสูงหลายแห่ง
  • โครงการต่างๆ มีกำหนดแล้วเสร็จและพร้อมจ่ายไฟฟ้าได้ทยอยตั้งแต่ปัจจุบันไปจนถึงไตรมาสแรกของปี 2570 เพื่อสร้างความมั่นคงทางพลังงานและดึงดูดนักลงทุน

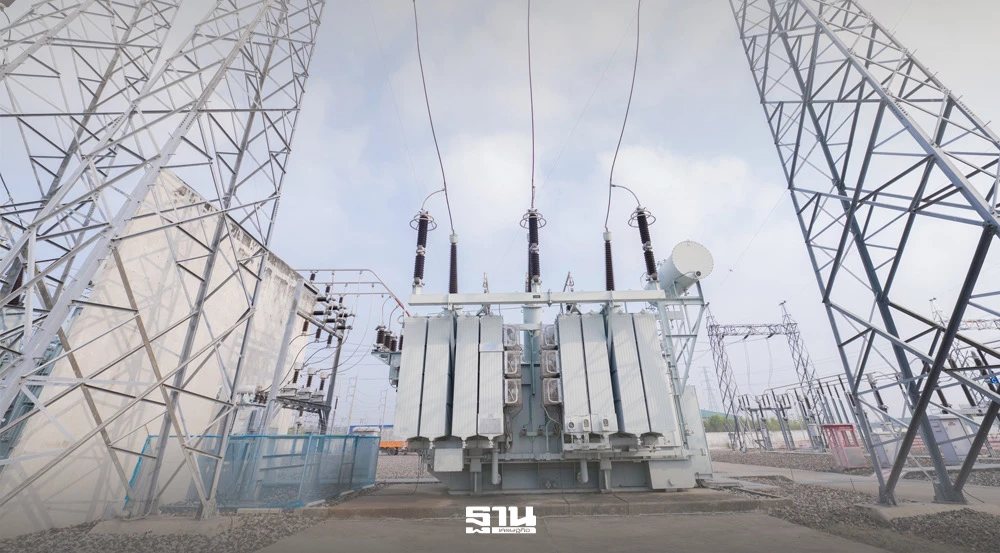

นายธีรวุฒิ เวทะธรรม รองผู้ว่าการพัฒนาระบบส่ง การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) เปิดเผยว่า ได้ดำเนินการการเพิ่มศักยภาพระบบส่งไฟฟ้าของสถานีไฟฟ้าแรงสูงพานทอง จ.ชลบุรี เพื่อรองรับกลุ่มผู้ใช้ไฟฟ้าขนาดใหญ่ประเภท Data Center สอดคล้องกับนโยบาย Quick Big Win ของกระทรวงพลังงาน

ทั้งนี้ การดำเนินการดังกล่าวเป็นไปโดยความเห็นชอบของประธานสภาพัฒนาการเศรษฐกิจและสังคมแห่งชาติ ในนามสภาฯ ที่ได้อนุมัติแผนลงทุนระยะยาวเพื่อรองรับกลุ่มผู้ใช้ไฟฟ้าขนาดใหญ่ (LPLC) ของ กฟผ. เพื่อเสริมศักยภาพการส่งจ่ายพลังงานไฟฟ้าในพื้นที่ EEC ให้เพียงพอ มั่นคง และมีเสถียรภาพ

ให้สามารถรองรับการดำเนินการตามนโยบายภาครัฐจากการส่งเสริมการลงทุนในภาคอุตสาหกรรมต่าง ๆ โดยเฉพาะกลุ่มอุตสาหกรรมด้านเทคโนโลยีที่เป็นผู้ใช้ไฟฟ้าขนาดใหญ่ ประเภท Data Center ในระยะเร่งด่วน รวม 1,150 เมกะวัตต์ (MW) ซึ่งประกอบด้วยการเพิ่มจุดจ่ายไฟฟ้าให้การไฟฟ้าส่วนภูมิภาค (PEA) จำนวน 3 จุด ประกอบด้วย

กฟผ.รุกเพิ่มศักยภาพระบบส่งไฟฟ้า ดูดนักลงทุนรับ ‘Data Center’

  • สถานีไฟฟ้าแรงสูงระยอง 2 ขนาด 150 MW
  • สถานีไฟฟ้าแรงสูงพานทอง
  • สถานีไฟฟ้าแรงสูงพานทอง 2 (ชั่วคราว) สถานีละ 250 MW

อีกทั้งยังมีการเพิ่มศักยภาพกำลังไฟฟ้าในพื้นที่โดยการเพิ่มหม้อแปลงไฟฟ้าที่สถานีไฟฟ้าแรงสูงปลวกแดง เพิ่มกำลังไฟฟ้า 350 MW และที่สถานีไฟฟ้าแรงสูงสัตหีบ 1 สถานีไฟฟ้าแรงสูงสัตหีบ 2 จำนวนรวม 150 MW

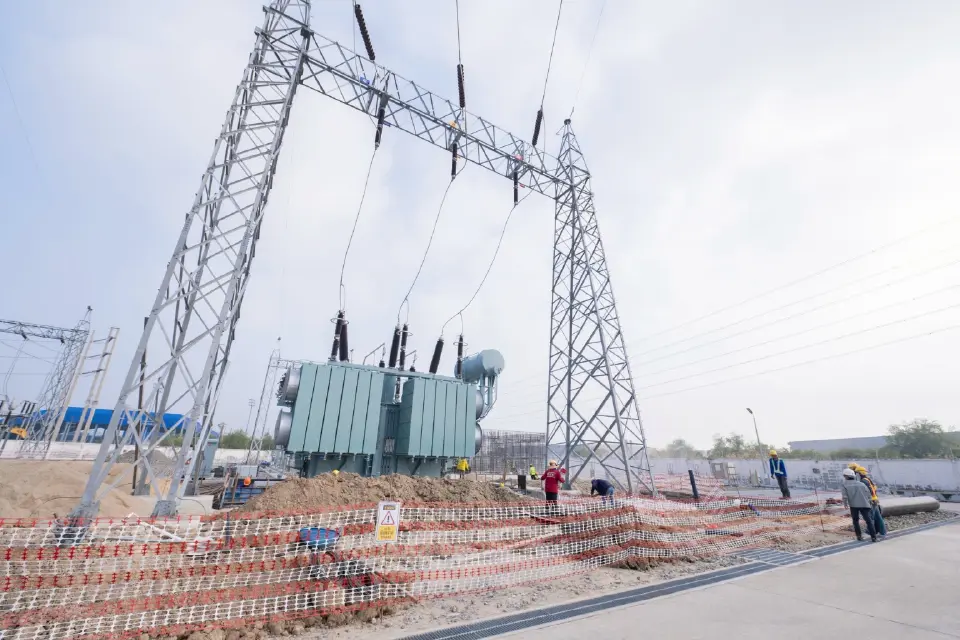

ปัจจุบัน กฟผ. ดำเนินการเพิ่มจุดจ่ายไฟฟ้าที่สถานีไฟฟ้าแรงสูงระยอง 2 แล้วเสร็จ สำหรับการเพิ่มจุดจ่ายไฟฟ้าที่สถานีไฟฟ้าแรงสูงพานทอง และสถานีไฟฟ้าแรงสูงพานทอง 2 (ชั่วคราว) มีกำหนดพร้อมจ่ายไฟฟ้าได้ ภายในเดือนกุมภาพันธ์ 2569 และธันวาคม 2569 และการเพิ่มหม้อแปลงไฟฟ้าที่สถานีไฟฟ้าแรงสูงปลวกแดงกำหนดแล้วเสร็จภายในไตรมาสแรกของปี 2570
