"กรมขนส่งทางราง" เปิดแผนแก้น้ำท่วม รับรถไฟทางคู่เด่นชัย-เชียงของ

30 พ.ย. 2567 | 06:00 น.
อัปเดตล่าสุด :03 ธ.ค. 2567 | 06:40 น.

"กรมราง" กางแผนสร้างรถไฟทางคู่เด่นชัย-เชียงของ 3 สัญญา เผยภาพรวมคืบหน้า 19.88% ลุยศึกษาระบบระบายน้ำ แก้ปัญหาน้ำท่วม-ดินถล่ม ผ่านเส้นทางระบบราง

นายพิเชฐ คุณาธรรมรักษ์ อธิบดีกรมการขนส่งทางราง (ขร.) เปิดเผยว่า ความคืบหน้าโครงการก่อสร้างรถไฟทางคู่สายใหม่ เส้นทางรถไฟเด่นชัย - เชียงราย – เชียงของ คืบหน้าก่อสร้างรวม 19.88% ช้ากว่าแผน 3.7% แผนงานสะสม 23.58% ซึ่งแบ่งออกเป็น 3 สัญญา

ด้านสัญญาที่ 1 ช่วงเด่นชัย-งาว คืบหน้าก่อสร้าง 17.123% เร็วกว่าแผน 5.14% แผนงานสะสม 11.98% และสัญญาที่ 2 ช่วงงาว-เชียงราย คืบหน้าก่อสร้าง 22.96% ช้ากว่าแผน 4.93% แผนงานสะสม 27.90%

ส่วนสัญญาที่ 3 ช่วงเชียงราย-เชียงของ คืบหน้าก่อสร้าง 19.37% ช้ากว่าแผน 14.13% แผนงานสะสม 33.50%

ทั้งนี้โครงการฯมีระยะทางรวมประมาณ 323.1 กม. เป็นทางกว้าง 1 เมตร (Meter Gauge) มีจำนวนสถานีรถไฟทั้งสิ้น 26 สถานี โดยมีจุดเริ่มต้นที่อำเภอเด่นชัย จังหวัดแพร่ และสิ้นสุดที่อำเภอเชียงของ จังหวัดเชียงราย ซึ่งทางรถไฟมีทั้งรูปแบบทางวิ่งระดับพื้นดิน ทางยกระดับ

ส่วนอุโมงค์คู่ทางเดี่ยวจำนวน 4 อุโมงค์ ประกอบไปด้วย อุโมงค์แพร่ 1 ความยาว 1,059 ม. อุโมงค์แพร่ 2 ความยาว 6,240 ม. อุโมงค์พะเยา ความยาว 2,700 ม. และอุโมงค์ดอยหลวง ความยาว 3,400 ม.

นอกจากนี้แล้วยังมีการออกแบบก่อสร้างสะพานรถไฟ (Railway Bridge) ทางยกระดับข้ามทางรถไฟ (Overpass) ทางลอดใต้ทางรถไฟ (Underpass) และรูปแบบอื่น ๆ เพื่อแก้ปัญหาจุดตัดระหว่างถนนกับทางรถไฟ

ปัจจุบันมีความคืบหน้าในการดำเนินโครงการไปแล้วกว่าร้อยละ 20

นายพิเชฐ กล่าวต่อว่า เนื่องจากเส้นทางรถไฟเด่นชัย – เชียงราย - เชียงของ เป็นเส้นทางที่อยู่ในโซนร่องมรสุมพาดผ่านภาคเหนือ ทำให้บางครั้งเกิดฝนตกหนักถึงหนักมาก ส่งผลให้ปริมาณน้ำในแม่น้ำยมสูงเกินความจุของลำน้ำ เกิดน้ำล้นตลิ่งเข้าสู่พื้นที่ลุ่มต่ำและไหลเข้าสู่เส้นทางในบางจุด

"ในปีนี้กรมการขนส่งทางรางจึงได้ดำเนินโครงการศึกษาจัดทำมาตรฐานระบบระบายน้ำโครงสร้างพื้นฐานระบบรางและจัดทำมาตรการลดความเสี่ยงต่อภัยในระบบราง" นายพิเชฐ กล่าว

สำหรับการศึกษาเส้นทางรถไฟบริเวณที่เกิดน้ำท่วมซ้ำซาก รวมถึงดินถล่ม ทางทรุด เพื่อนำมาออกแบบงานโครงสร้างเพื่อป้องกันและลดความเสียหายต่อทางรถไฟในกรณีที่เกิดภัยพิบัติขึ้น

นอกจากนี้มีการศึกษาจากตัวอย่างภัยพิบัติต่อระบบรางและแนวทางการบริหารจัดการและแก้ไขปัญหากรณีเกิดภัยต่อระบบรางจากต่างประเทศ ได้แก่ สหภาพยุโรป สหราชอาณาจักร สหรัฐอเมริกา อินเดีย ออสเตรเลีย จีน และประเทศไทย

ขณะเดียวกันมีการลงพื้นที่จุดเสี่ยงและจุดที่เคยเกิดเหตุการณ์น้ำท่วมทางรถไฟ ดินถล่มในอดีต รวมถึงวิเคราะห์และพิจารณาในรายละเอียดของอิทธิพลจากน้ำฝน สภาพภูมิประเทศ

นายพิเชฐ กล่าวต่อว่า จากประเทศไทยตั้งอยู่ใกล้บริเวณเส้นศูนย์สูตร มีลักษณะเป็นเขตร้อนชื้น มีฝนตก 6 -7 เดือน/ปี จึงทำให้น้ำฝนเป็นปัจจัยที่ส่งผลอย่างมากต่อการเกิดภัยในระบบรางของประเทศไทย

\"กรมขนส่งทางราง\" เปิดแผนแก้น้ำท่วม รับรถไฟทางคู่เด่นชัย-เชียงของ

ทั้งนี้การจัดทำมาตรฐาน โดยแบ่งออกเป็น 3 ส่วน คือ

1. มาตรฐานโครงสร้างระบบระบายน้ำ สำหรับการแก้ไขภัยพิบัติในพื้นที่

2. เกณฑ์มาตรฐาน (Benchmark) สำหรับโครงสร้างมาตรฐานที่จะเกิดขึ้นในอนาคต

3. ระบบแจ้งเตือนที่จะสามารถแจ้งเตือน เมื่อเริ่มมีสัญญาณของการเกิดภัยพิบัติ

ทั้งนี้สามารถนำข้อมูลเหล่านี้ไปใช้ในการออกแบบมาตรฐานโครงสร้างระบบระบายน้ำ รวมถึงได้คัดเลือกจุดที่มีความเสี่ยงสูง 10 จุดนำมาออกแบบและจัดทำรายการประมาณการราคา

ขณะที่แผนการดำเนินงานแก้ไขระยะเร่งด่วน ระยะกลาง และระยะยาว เพื่อส่งให้การรถไฟแห่งประเทศไทยใช้เป็นแนวทางในการดำเนินงาน และนำไปประยุกต์ใช้ร่วมกับโครงการอื่น ๆ ที่เกี่ยวข้องได้ในอนาคต อาทิ โครงการรถไฟทางคู่ โครงการรถไฟความเร็วสูง เป็นส่วนช่วยในการวางแผน เพื่อการออกแบบโครงสร้างทางรถไฟให้สามารถรองรับเหตุภัยบัติเมื่อเกินฝนตกหนักได้

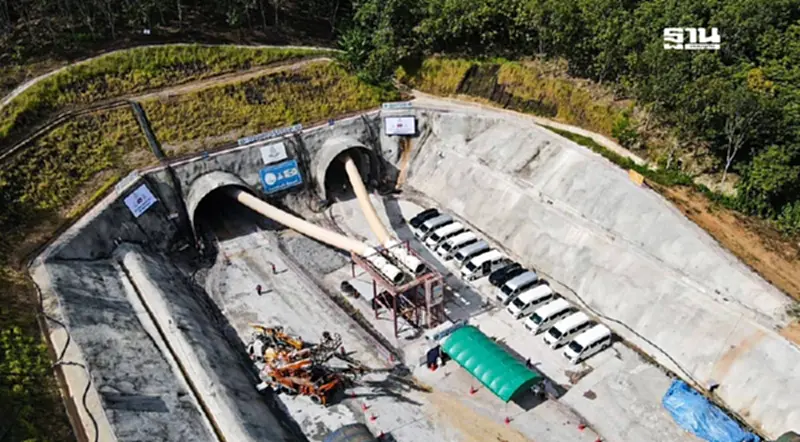

นายพิเชฐ กล่าวต่อว่า สำหรับการลงพื้นที่โครงการก่อสร้างรถไฟเส้นทางเด่นชัย - เชียงราย – เชียงของ ในครั้งนี้ ได้ลงพื้นที่ดูเรื่องการออกแบบและก่อสร้างระบบระบายน้ำ บริเวณอุโมงค์ดอยหลวงและอุโมงค์งาว ซึ่งเป็นอุโมงค์คู่ทางเดี่ยว

\"กรมขนส่งทางราง\" เปิดแผนแก้น้ำท่วม รับรถไฟทางคู่เด่นชัย-เชียงของ

ในปัจจุบันการขุดเจาะดำเนินการได้เร็วกว่าแผนงาน โดยทั้งสองอุโมงค์ได้มีการออกแบบระบบระบายอากาศภายในอุโมงค์ และระบบระบายน้ำให้สอดคล้องคล้องกับปริมาณน้ำฝนที่เกิดขึ้น เพื่อให้น้ำสามารถไหลลงสู่แหล่งน้ำธรรมชาติต่อไป

นอกจากนี้ยังมีการออกแบบการป้องกันดินถล่มบริเวณหน้า Portal Tunnel และตลอดแนวเส้นทางรถไฟ โดยมีการตัดความชันของลาดดินให้ลาดต่ำลง เพิ่มท่อระบายน้ำ การดาดผิวหน้าของลาดดิน รวมถึงมีการออกแบบโครงสร้างอุโมงค์ให้ป้องกันแรงแผ่นดินไหวได้ในระดับหนึ่งด้วย

สำหรับการลงพื้นที่บริเวณที่มีการก่อสร้างทางลอดใต้ทางรถไฟแบบโค้ง (Railway Arch Culvert / BEBO) ซึ่งนำมาใช้ในโครงการนี้เป็นโครงการแรกของประเทศไทย ส่วนการก่อสร้างด้วยคอนกรีตหล่อเสริมเหล็กแบบโค้งสำเร็จรูปจากโรงงาน ลดปริมาณวัสดุที่ต้องใช้

ขณะเดียวกันมีความแข็งแรงและมีการกระจายน้ำหนักได้อย่างมีประสิทธิภาพ สามารถรับแรงกดได้มากขึ้นเมื่อเทียบกับสะพานแบบคานตรงทั่วไป สามารถขนส่งไปติดตั้งได้ง่ายที่หน้างาน

ทั้งนี้จะช่วยลดระยะเวลาการก่อสร้าง ช่วยเพิ่มความสูงจากเดิม 2.5 -3 เมตร เป็น 4 เมตร และเพิ่มความกว้างให้ทางลอด เพิ่มทัศนวิสัยและลดผลกระทบให้ประชาชนสามารถสัญจรได้สะดวกกว่าท่อลอดแบบเหลี่ยม (Box Culvert) ในอดีต

นอกจากนี้โครงการฯ ยังมีการก่อสร้างลานกองเก็บตู้สินค้า (Container Yard (CY)) 1 แห่ง เพื่อเป็นจุดขนถ่ายและกระจายสินค้า ที่เชื่อมต่อกับขนส่งรูปแบบต่าง ๆ เช่น รถบรรทุกสินค้า และรถเทรลเลอร์ เพื่อขนส่งสินค้าเชื่อมต่อไปยังพรมแดนสปป.ลาว และสามารถกระจายสินค้าทางบกเข้าสู่ประเทศเมียนมา รวมถึงสาธารณรัฐประชาชนจีนได้อีกด้วย

อย่างไรก็ตามกรมการขนส่งทางรางได้ให้ความสำคัญกับการป้องกันและการบริหารจัดการภัยพิบัติที่เกิดขึ้นต่อระบบราง โดยได้ดำเนินโครงการศึกษาฯ เพื่อจัดทำระบบแจ้งเตือนภัย (DRT Alert)

\"กรมขนส่งทางราง\" เปิดแผนแก้น้ำท่วม รับรถไฟทางคู่เด่นชัย-เชียงของ

ทั้งนี้การออกแบบปรับปรุงโครงสร้างทางรถไฟ เพื่อลดความเสี่ยงที่จะเกิดความเสียหายจากภัยพิบัติ อันจะช่วยให้ลดผลกระทบจากภัยพิบัติที่มีต่อการเดินรถ และช่วยเพิ่มความปลอดภัยให้แก่ประชาชนผู้ใช้บริการระบบรางมากยิ่งขึ้นต่อไป
